Proyek Pipa Gas Cisem II Terus Dikebut, Ditargetkan Selesai April 2026

Economics editor Cahya Puteri Abdi Rabbi
11/05/2025 07:30 WIB

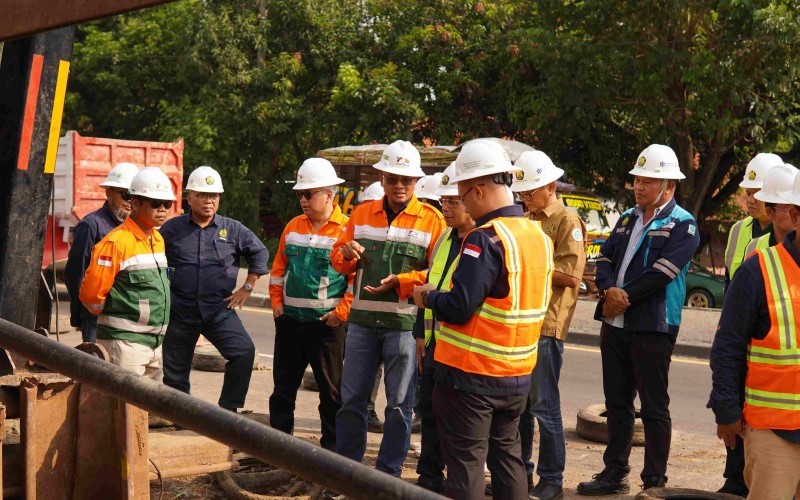

Pemerintah terus mengebut proyek pipa gas bumi Cirebon-Semarang tahap II (Cisem II) ruas Batang-Kandang Haur Timur.
Pemerintah terus mengebut proyek pipa gas bumi Cirebon-Semarang tahap II (Cisem II) ruas Batang-Kandang Haur Timur. (Foto: Dok. Kementerian ESDM)
Pemerintah terus mengebut proyek pipa gas bumi Cirebon-Semarang tahap II (Cisem II) ruas Batang-Kandang Haur Timur. (Foto: Dok. Kementerian ESDM)

IDXChannel - Pemerintah terus mengebut penyelesaian proyek pembangunan jaringan pipa gas bumi Cirebon-Semarang tahap II (Cisem II) ruas Batang-Kandang Haur Timur. Hingga April 2025, progres fisik proyek mencapai 64,3 persen dan ditargetkan selesai tahun depan.

Proyek Strategis Nasional (PSN) ini didanai Anggaran Pendapatan dan Belanja Negara (APBN) senilai Rp2,8 triliun. Proyek ini menggunakan skema Rancang dan Bangun (design and build) mengingat kompleksitas dan urgensi pelaksanaan proyek.

"Hingga 30 April 2025, progres fisik telah mencapai 64,3 persen atau ahead 1,5 peren dari target sebesar 62,8 persen," kata Pelaksana Tugas (Plt) Direktur Jenderal Minyak dan Gas Bumi (Migas) Kementerian ESDM, Tri Winarno dalam keterangan resmi dikutip Minggu (11/5/2025).

Tri menambahkan proyek Cisem II saat ini memasuki fase puncak konstruksi (peak construction) yang menyerap sebanyak 1.614 tenaga kerja. Adapun hingga kini, proyek telah mencatatkan 1,49 juta jam kerja aman, dengan tingkat komponen dalam negeri (TKDN) mencapai 62 persen seiring komitmen mendukung industri nasional.

Sebagai informasi, Cisem II yang membentang sepanjang 245 kilometer (km) merupakan kelanjutan dari Proyek Cisem I, yang telah mengalirkan gas ke Kawasan Industri Kendal, Jawa Tengah sejak November 2023 dan Kawasan Industri Batang sejak Juli 2024.
